畑川ダム河川総合開発事業(京丹波町下山)

畑川ダムは、一級河川由良川水系高屋川支川の畑川(京丹波町下山地内)に、水道用水の確保、洪水調節、流水の正常な機能の維持(正常流量の確保)を目的とする多目的ダムで、平成4年度から事業を実施しています。

平成24年度は、引き続き付替道路工事等を進めるとともに、ダムに水を試験的に溜め、平成24年度完成を目指します。

事業概要



全体計画

事業期間

平成4年度から

事業概要

重力式コンクリートダム(H=34.0メートル、L=87.75メートル)

沢水処理工(遮水擁壁、トンネル水路)
付替道路工(町道、林道)
調査・測量・設計業務
用地補償

総事業費

約77億円





平成23年度までの実績

平成24年度の計画

事業概要

測量、地質調査、
環境調査、設計業務、
用地補償、
付替道路工、
沢水処理工(トンネル水路)

環境調査、設計業務、
付替道路工、
ダム本体工・遮水擁壁工
(堤体打設、基礎処理等)、
取水放流設備工、
管理設備工

事業費

6,892百万円

808百万円



事業目的

水道用水の確保 京丹波町(旧丹波町、旧瑞穂町)の新規水道用水を確保
洪水調節 畑川及び高屋川沿川地域の洪水被害の軽減
流水の正常な機能の維持 ダム下流畑川のかんがい用水の安定化と河川環境の保全



現在の状況や位置図

出水被害や渇水時の状況

ダム下流高屋川の出水被害状況_渇水時の対応
(写真左上)ダム下流高屋川の出水被害状況(平成16年10月台風23号)
(写真右上)渇水時にはポリタンクで浄水場へ補給(平成6年8月渇水)

現況写真

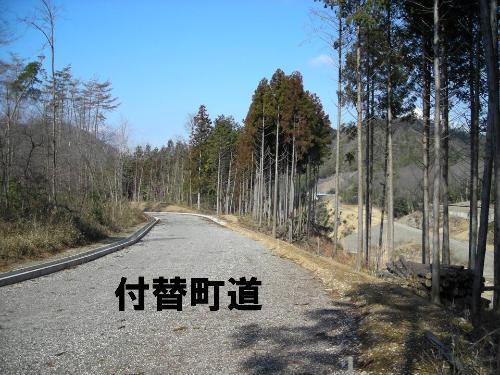

付替道路(町道)進捗状況
(写真上)付替道路(町道)進捗状況

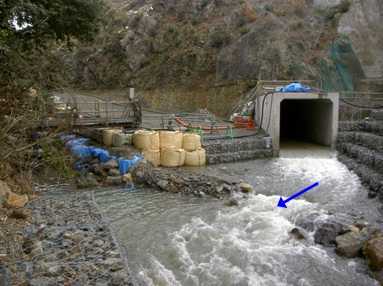

転流工の状況写真
(写真上)転流工の状況

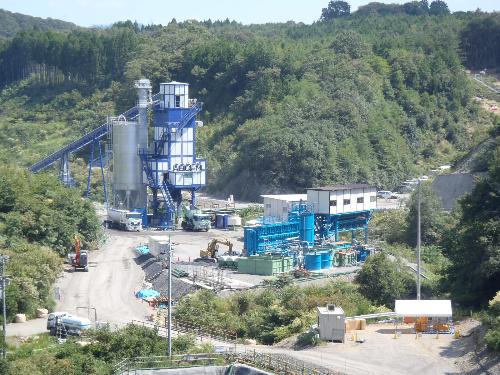

ダム用仮設備の設置状況
(写真上)ダム用仮設備の設置状況

試験湛水前の遮水擁壁工(貯水池側より)
(写真上)試験湛水前の遮水擁壁工(貯水池側より)

試験湛水前の遮水擁壁工(JR側より)
(写真上)試験湛水前の遮水擁壁工(JR側より)

試験湛水中の遮水擁壁工
(写真上)試験湛水中の遮水擁壁工(貯水池側より)

試験湛水が完了した遮水擁壁工
(写真上)試験湛水が完了した遮水擁壁工(JR側より)

遮水擁壁工打設完了を祝うようす
(写真上)遮水擁壁工打設完了!(平成24年1月11日)

試験湛水前のダム本体(下流側より)
(写真上)試験湛水前のダム本体(下流側より)

試験湛水前のダム本体(上流側より)
(写真上)試験湛水前のダム本体(上流側より)

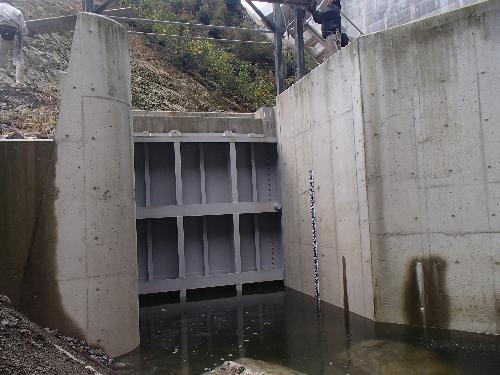

試験湛水開始で閉じられた転流工のゲート
(写真上)試験湛水開始で閉じられた転流工のゲート

サーチャージ水位到達時の様子
(写真上)サーチャージ水位(最高水位)到達時の様子、非常用洪水吐からの越流!

試験湛水が完了した畑川ダム

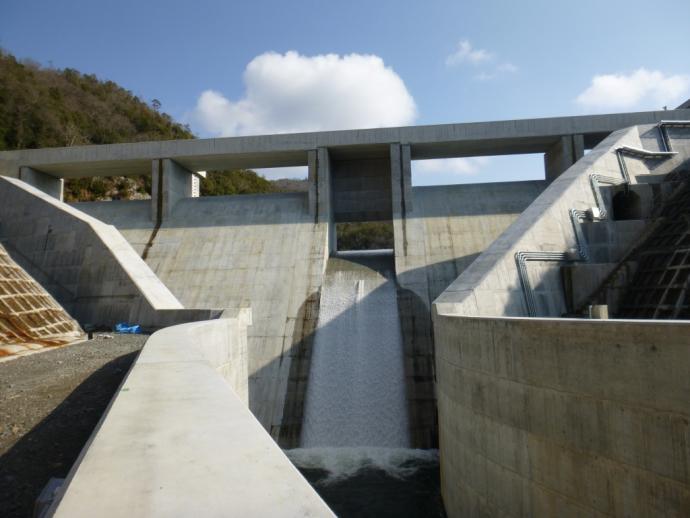

(写真上)試験湛水が完了した畑川ダム(下流側より)、現在、常用洪水吐から放流中!

現在の畑川ダム貯水池の様子
(写真上)現在の畑川ダム貯水池の様子

ダム天端から見る初日の出
(写真上)ダム天端から見る初日の出

畑川ダム定礎式
(写真上)畑川ダム定礎式(平成23年11月28日実施)

ダム本体工打設完了し、祝うようす
(写真上)ダム本体工打設完了!(平成24年5月17日)

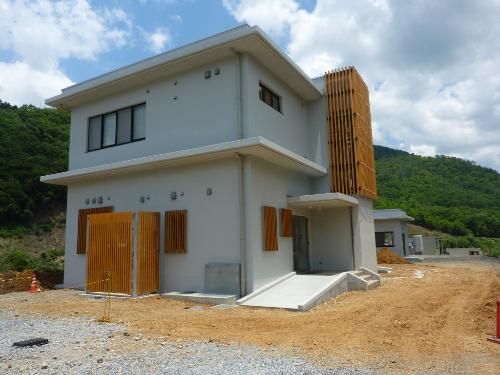

完成した畑川ダム管理所
(写真上)完成した畑川ダム管理所

試験湛水開始を祝うようす
(写真上)試験湛水の開始!(平成24年11月1日)

 試験湛水

平成24年11月1日から、試験湛水を開始しました。
試験湛水は、ダム湖に水を貯め、水位を上昇・下降させることにより、ダム本体や遮水擁壁工、貯水池周辺の斜面などの安全性を確認するために行う試験です。

試験湛水の状況は、随時お知らせしていきます。

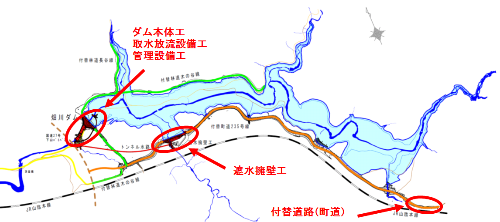

位置図

細川ダムの位置

平成24年度工事予定箇所

平成24年度工事予定箇所図
