福知山駅付近連続立体交差事業 高架工事施工状況写真

福知山駅駅付近工事

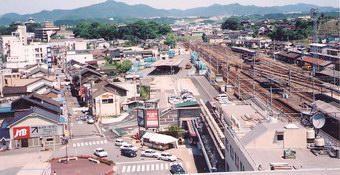

着手前

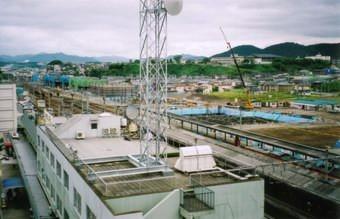

着手時

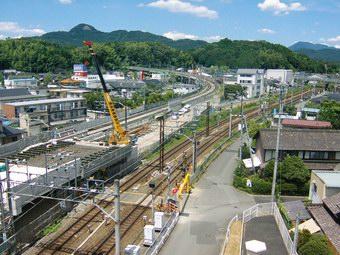

2003年1月

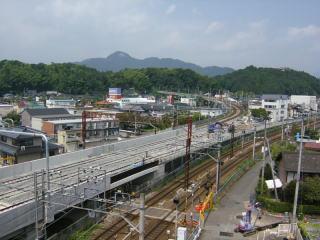

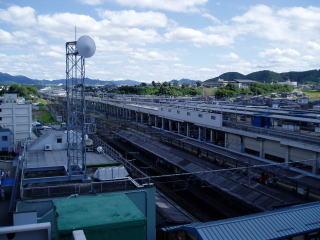

2005年9月撮影

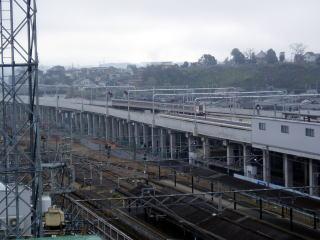

2005年11月 JR線高架開業

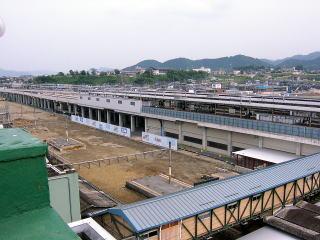

2006年6月 駅施設の撤去を行っています。

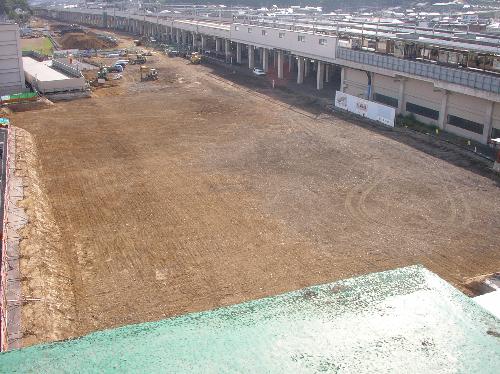

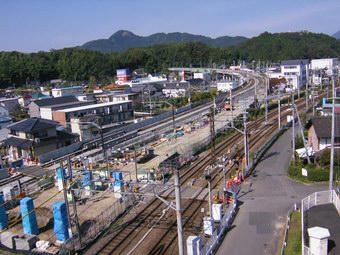

2006年10月 駅施設の撤去が完了しました。

福知山駅より京都側工事(JR山陰本線)

 2002年1月 工事着手前

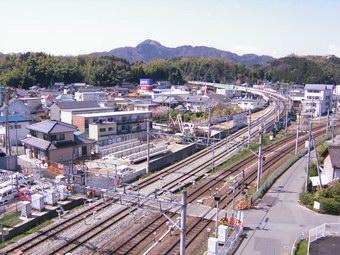

2002年4月 高架工事着手前

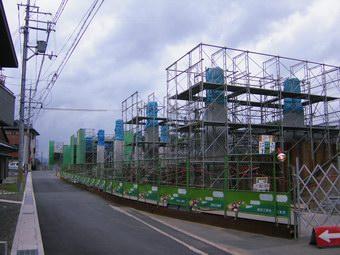

2002年7月 高架工事の様子

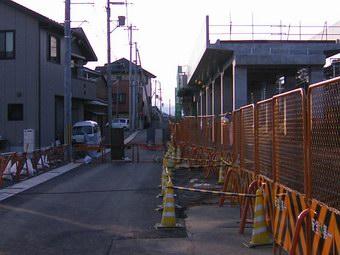

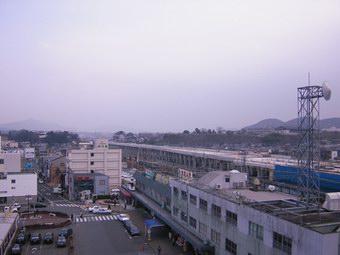

2003年1月

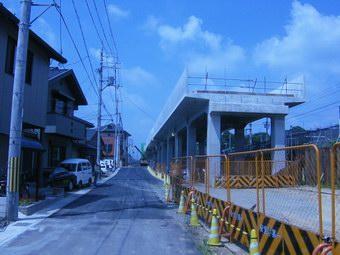

2003年10月 高架工事構造物が出来た箇所では、側道を整備していきます。

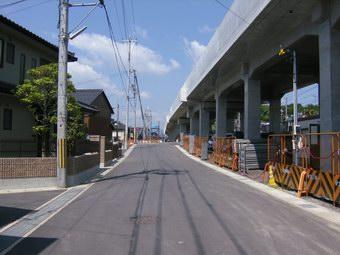

2004年5月

福知山駅より豊岡側工事(電車基地通路線)

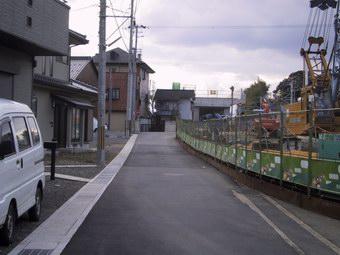

2002年3月 仮線工事を行っています。

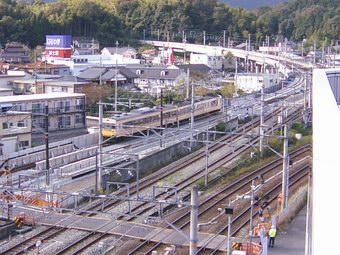

2002年10月 仮線を電車が走っています。

2003年2月
以前電車が走っていた部分の線路が撤去されました。

2003年10月 ブルーシートがかかっているのが高架橋の柱です。

2004年4月 一部床版が出来ています。

2004年8月 橋桁を造っています。

2005年8月 ほぼ完成形になっています。

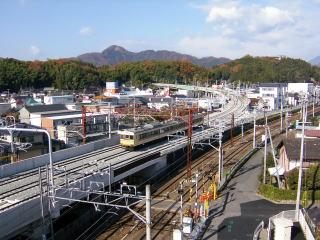

2005年11月 JR線が開通しました。今後はJR線撤去後、JR高架の手前にKTR高架を築造していきます。

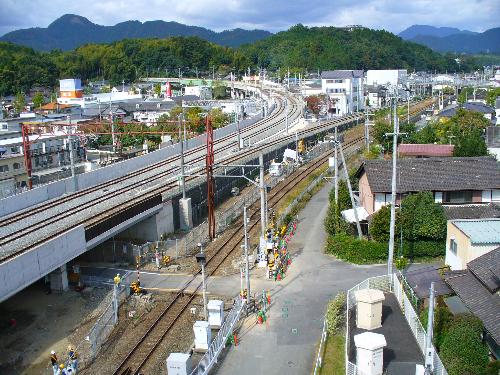

2006年10月 JR線撤去が完了し、KTR線仮線工事に入る直前です。

駅舎工事

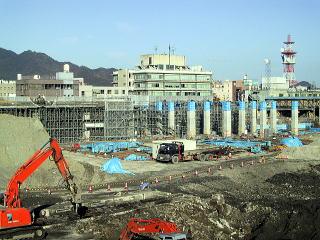

2001年11月 施工が始まったばかりの駅部

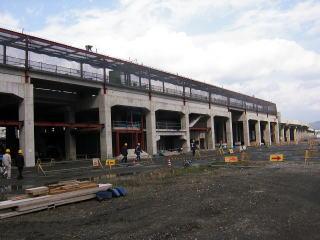

2005年3月 骨組みとなる高架橋部分がほぼ出来上がった状態。

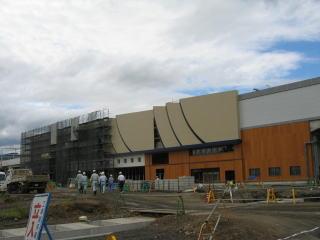

2005年8月 完成間近の駅舎の様子。

2005年11月 完成した駅舎の様子。

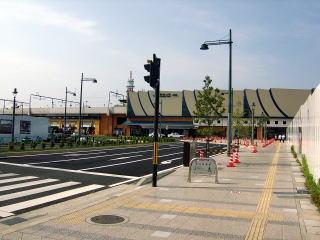

2006年6月 駅前広場に街灯や植樹帯が設けられました。
(駅前広場は駅周辺区画整理事業[福知山市施工]
 で整備)
